联系我们| 设为首页| 加入收藏
办公OA 微信
您当前的位置是在:首页 > 新闻中心 > 瓯飞动态
洞头海缆瓯飞一期围垦段改线工程全面开展
发表时间:2015-06-29 16:44:46    浏览量:1731次    作者:    来源:


000000000000000000000000000000000000000000000000000000000000000000000000000000000000000000.jpg

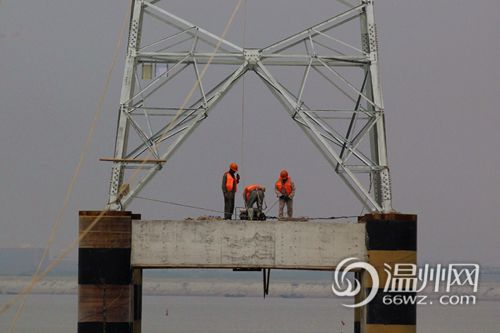

施工人员对牵引绳进行固定


“准备就绪,请下达架线命令!”“好,按预定计划执行!”8月28日,烈日当头,随着瓯飞工程一期围垦段改线工程总指挥的一声令下,温州供电公司施工人员开始在东海海面展放引绳,为关键的架线工作做好准备。
  作为省市政重点工程,瓯飞工程一期目前已经进入堤坝合拢阶段,但由于温州洞头海缆路由与围垦堤坝位置存在交叉,需要将原海缆架设到空中为瓯飞工程让路。
  据工作人员介绍,原海缆为复合电缆,总长度16.3公里,全线深埋海床底下2米,改造难度较大。公司经过多次协商,最终采用牵引船展放引绳的方式来进行改造。
  此次进行的加馅工作长度为305米。在现场,记者看到,作业人员借用渔船把又细又轻但强度高的特制绳放到对岸用于牵引,在对岸暂时固定住后,再接通钢丝绳,最后连接导线。但是时间一长,绳会沉入海里,遇到涨潮退朝,还会漂移方向,这给架线作业带来了很大的困难。
  为了赶工期,施工人员还得起早摸黑,早上5点多便来到现场进行施工作业,在避开中午气温最高的时段后,要一直忙到晚上7点多。经过暴晒的水泥杆表面温度至少有50多度,施工人员即便穿上工作服,戴上手套爬杆子,仍然能感受到滚滚热浪。
  据了解,瓯飞工程位于温州市瓯江、飞云江的浅海及滩涂区域。瓯飞一期围垦工程达20.3万亩,跟市区现行建成区面积相差无几。目前,瓯飞一期围垦工程即将完成前期工作,迎来项目落地建设。随着电力迁改工程的逐步实现,将彻底改变瓯飞地区的电网结构,改善新建区域和洞头的供电紧张局面。


【字体大小:
返回】【打印】【关闭
